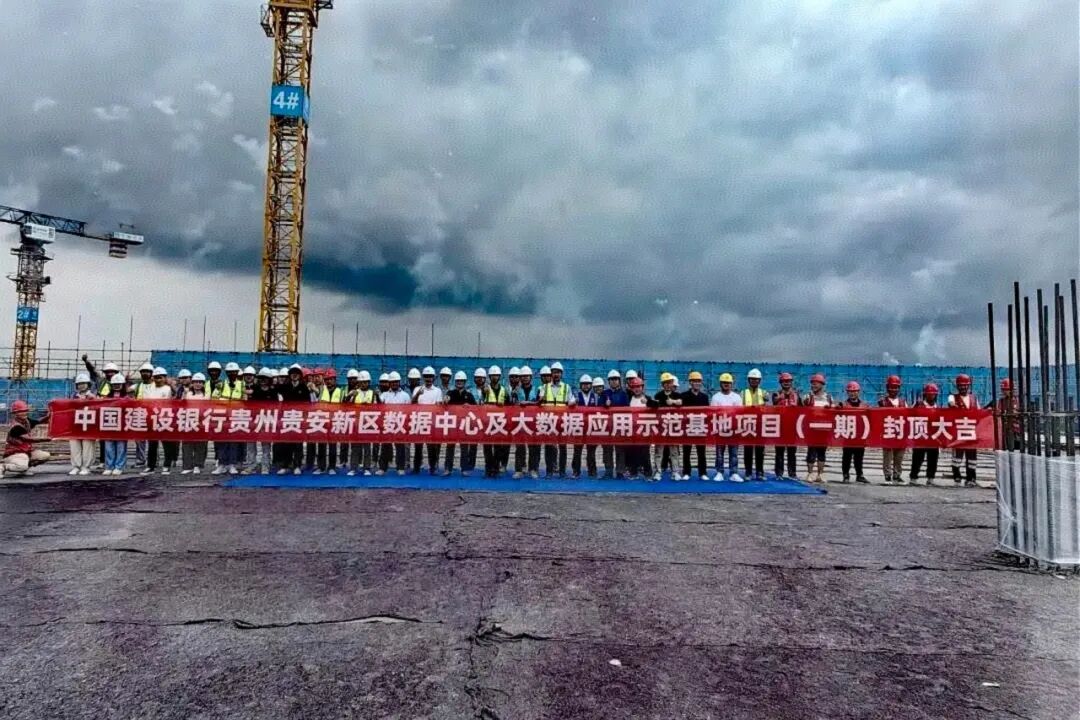

中国建设银行贵安数据中心项目(一期)全面封顶

中国建设银行贵安数据中心项目(一期)全面封顶
2025年10月21日 09:48 贵阳日报

10月20日,记者从中建四局获悉,由该公司承建的中国建设银行贵州贵安数据中心项目(一期)已于日前实现全面封顶。中国建设银行在全国范围内规模最大的数据中心,正加速从蓝图迈向现实,将为贵州承接“东数西算”国家战略、推动金融行业数字化转型提供重要支撑。

项目名片

据介绍,该项目位于贵安新区马场镇,总投资113亿元,一期总建筑面积约17.41万平方米,主要建设内容包括4栋数据中心机房、2栋配套动力中心、1栋运维配套综合楼及2座220kV变电站。

作为中国建设银行数字化转型的核心载体,项目整体规划部署30万台服务器,一期投用后即可满足10万台服务器运行需求,成为集主生产、高性能算力、核心备份于一体的综合性金融数据中枢。

项目自2025年1月正式开工以来,建设团队直面多重挑战,以技术创新与科学管理破解难题。其中,项目施工区域溶洞占比超80%,复杂地质条件给大直径超深孔桩施工带来极大阻碍。建设团队经过多轮技术论证与实践探索,创新采用“全回转跟进式护筒”工艺,有效解决溶洞区域施工难题。

在安全质量管控方面,搭建智能可视化监测系统,对基坑变形、塔吊运行、用电安全等关键环节数据进行实时采集与分析,一旦发现风险隐患立即触发预警,确保安全管理始终可控在控。此外,项目还承办了省级质量安全观摩会,系统展示智能监测、双重保障机制等管理成果,为同类数据中心项目建设提供可复制、可推广的经验。

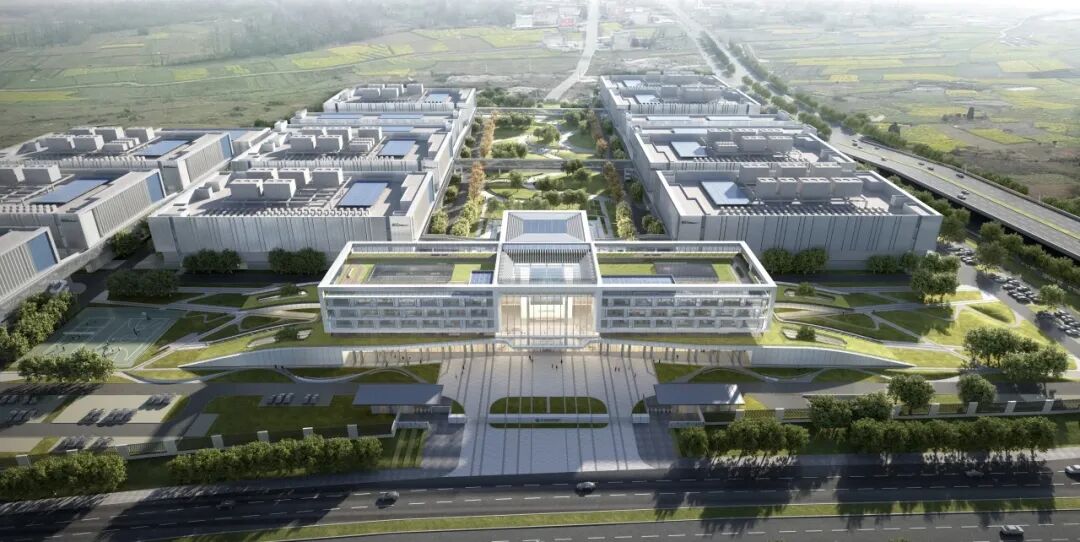

项目效果图

项目建设贯穿春夏季,近40%施工时间面临雨季影响,给基坑支护、混凝土浇筑等作业带来挑战。建设团队针对性制定“雨前备防、晴日抢工”动态策略,结合气象数据科学穿插作业工序。同时,节假日期间,300余名建设者始终坚守岗位、全力冲刺,确保项目如期实现封顶目标,彰显了央企建设团队的责任担当与高效执行力。

党建引领是项目顺利推进的重要保障。中建四局项目党支部主动联合业主单位、施工团队组建“党员攻坚队”,针对管线优化、设备安装等施工难点,以联建会议为平台开展专题研讨,推动20余项解决方案落地实施,有效破解建设瓶颈,为项目建设注入“红色动力”。

作为“中国数谷”核心区域,贵安新区目前累计引进26个数据(智算)中心,产业生态持续完善。此前,中建四局承建的贵安华为云数据中心、南方能源大数据中心已先后投入运营,为区域算力产业发展奠定坚实基础。下一步,中建四局将持续强化项目施工管理,严把工程质量关,确保中国建设银行贵州贵安数据中心项目(一期)高效高质如期建成投用。

记者 潘朝选

编辑:赵子滟

审核:吴亚鹏

海量资讯、精准解读,尽在新浪财经APP
贵州省

VIP课程推荐

加载中...

APP专享直播

1/10

热门推荐

收起
新浪财经公众号
新浪财经公众号

24小时滚动播报最新的财经资讯和视频,更多粉丝福利扫描二维码关注(sinafinance)

股市直播

  • 图文直播间
  • 视频直播间

7X24小时

  • 10-28 德力佳 603092 --
  • 10-27 丰倍生物 603334 --
  • 10-24 大明电子 603376 --
  • 10-22 丹娜生物 920009 17.1
  • 10-17 必贝特 688759 17.78
  • 新浪首页 语音播报 相关新闻 返回顶部
