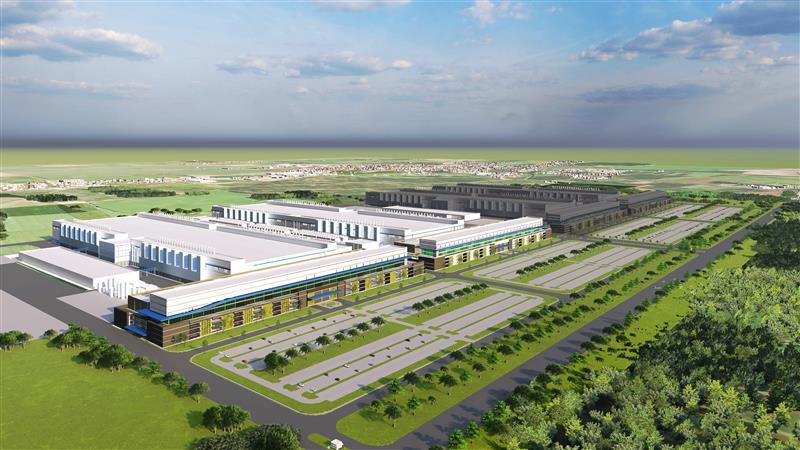

美光纽约克莱项目建设延迟:首座晶圆厂 2026Q2 动工、2030Q3 完成

美光纽约克莱项目建设延迟:首座晶圆厂 2026Q2 动工、2030Q3 完成
2025年11月10日 18:03 IT之家

IT之家 11 月 10 日消息,Micron 美光计划在美国纽约州克莱 (Clay) 建设四座大型 DRAM 内存晶圆厂以满足美国本地对存储半导体供应日益增长的需求。不过根据本月 5 日公布的最终环境影响声明,该项目的建设速度有所放缓。

尽管美光的前置准备(本季度启动初步场地准备)和最终目标(所有晶圆厂 2041 年完工、2045 年底全面投产)都没有发生改变,但四座设施的具体施工起始时间均有一定程度的延后

    • Fab 1:原计划 2025Q4 动工、2028Q2 末完工;现计划 2026Q2 动工、2030Q3 完工。

    • Fab 2:原计划 2028Q3 动工、2030Q4 完工;现计划 2030Q4 动工、2033Q4 完工。

    • Fab 3:原计划 2033Q3 动工;现计划 2035Q3 动工。

    • Fab 4:相较原计划延迟一个季度。

而由于整体晶圆厂建设进度的延后,配套托儿所、医疗和娱乐中心的施工启动时间也安排到更晚。

IT之家注意到,美光在今年 6 月与美国政府达成的新版《CHIPS》法案协议中调整了在美 DRAM 产能建设顺序,将克莱园区的优先级置于总部爱达荷州博伊西的第二新晶圆厂之后。
